项目预算包括哪些内容(工程预算都包括哪些内容)

关注【本头条号】更多关于制度、流程、体系、岗位、模板、方案、工具、案例、故事、图书、文案、报告、技能、职场内容,弗布克15年积累免费与您分享!

阅读导航→

01 项目成本预算流程图

02 执行主体权责明细表

03 流程图节点说明表单

项目预算包括哪些内容(工程预算都包括哪些内容)

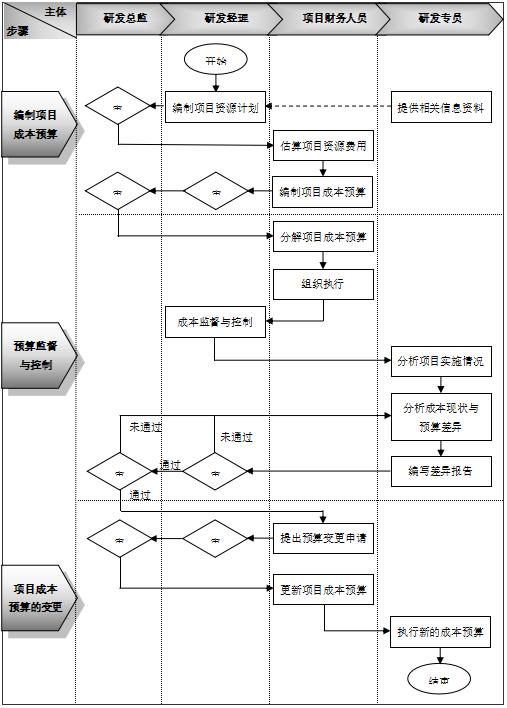

一、项目成本预算流程图

项目预算包括哪些内容(工程预算都包括哪些内容)

二、执行主体权责明细表

研发总监

1.负责对项目资源计划和项目成本预算进行审批,并提出相应的意见和建议

2.负责审批成本现状与预算差异报告

3.负责对预算变更申请的审批

在权限范围内,对项目资源计划的审批权

成本预算相项目关文件的审批权、建议权

对项目成本预算及预算变更申请的审批权

研发经理

1.根据项目目标,编制项目资源计划,并报研发总监进行审批

2.负责对项目成本预算进行审核,并提出相应的意见和建议

3.负责成本预算使用的监督和控制

4.负责审核成本现状与预算差异报告

5.负责审核预算变更申请

对项目资源计划的编制权

对项目成本预算相关文件的审核权、建议权

对项目成本预算及预算变更申请的审核权

预算使用的监督权

项目财务人员

1.负责对项目资源费用进行估算

2.负责编制项目成本预算

3.负责将审核通过后的项目预算进行分解

4.负责组织执行项目成本预算

5.根据实际情况的变化,提出预算变更申请,并报上级领导审批

6.预算变更申请通过后,组织对项目成本预算进行更新

对项目成本预算的编制权

项目成本预算的执行权

项目成本预算变更的申请权、更新权

研发专员

1.负责为项目资源计划的编制提供相关信息资料

2.负责对项目实施情况的分析工作

3.做好成本现状与预算差异的分析,并编写差异报告,报上级领导审批

4.负责执行新的成本预算

参与合作的权利

项目成本预算的执行权

三、流程图节点说明表单

文件名称

项目成本预算业务节点说明

版本号

页 数

文件编号

编制人

审批人

节点

节点

名称

节点业务操作说明

时长

适用

单位

责任

部门

1

编制项目资源计划

◆ 研发经理根据项目工作分解结构确定项目的资源需求,并对每项工作进行资源安排,制定项目资源计划

◆ 项目资源计划中需说明项目实施过程中的人员、设备、材料、资金等资源如何利用

◆ 项目资源计划报研发总监审批

×个工作日

研发专员、研发经理、研发总监

研发部

2

估算项目资源费用

◆ 项目财务人员根据项目资源计划估算完成项目各项工作所需资源的费用近似值,做好相应项目资源费用的估算工作

×个工作日

项目财务人员

研发部

3

编制项目成本预算

◆ 项目财务人员估算出每项工作相应的预算成本并仔细核对,汇总各项工作预算,编制项目成本预算,报研发经理审核,研发总监审批

◆ 项目成本预算一般包括人工费用、材料费用、设备机械费用、安全措施费用、沟通费用、接待费用及管理费用等项目,在编制预算时应仔细检查,不得遗漏

×个工作日

项目财务人员、研发经理、研发总监

研发部

4

分解项目成本预算

◆ 项目成本预算审批通过后,项目财务人员应将其进行分解,把预算费用分摊到各项工作中去,并编制“项目分项预算表”

◆ 项目财务人员还需将成本预算根据时间维度分解到各个阶段,形成项目年度、季度、月度预算

×个工作日

项目财务人员

研发部

5

成本监督与控制

◆ 研发经理应密切监控项目进度和项目费用使用情况,定期编制详细的预算使用报表,将投入成本与成本预算进行对比

◆ 研发经理对项目后期成本、利润情况进行预测,对于成本预算执行的过程中出现的重大偏差,要及时上报研发总监

×个工作日

项目财务人员、研发专员

研发部

6

分析项目实施情况

◆ 在项目进行过程中,研发专员要实时监控、分析项目的实施情况,监督项目费用投入状况,防范项目成本超出预算,如发现异常情况及时上报研发经理

×个工作日

研发

专员

研发部

7

分析成本现状与预算差异

◆ 研发专员对成本现状与预算差异进行分析,查找原因,并编制成本现状与预算差异分析报告,报研发经理审核,研发总监审批

×个工作日

研发专员、研发经理、研发总监

研发部

8

提出预算变更申请

◆ 项目财务人员根据成本现状与预算差异分析报告,编制项目成本预算变更申请表,其内容包括调整原因、调整数额、调整对项目整体的影响及调整措施等

◆ 预算变更申请交由研发经理审核,研发总监审批,通过后下发执行

×个工作日

项目财务人员、研发经理、研发总监

研发部

9

更新项目成本预算

◆ 项目财务人员根据审批后的项目成本预算申请,及时调整项目预算,并更新项目成本计划,使项目顺利推进

×个工作日

项目财务人员

研发部

10

执行新的成本预算

◆ 研发专员根据预算变更通知,积极执行新的成本预算,并及时制定成本控制措施,严格监控预算使用情况,确保项目成本控制在新预算范围内

×个工作日

研发

专员

研发部

#流程设计##研发##弗布克#

本文由弗布克原创,版权归属弗布克,欢迎转发,禁止转载,抄袭、洗稿,侵权必究。

领取本资料的Word、PDF版完整内容方法:

1.本资源编号:1341。

2.关注+评论+转发,然后私信“资料”。

创业项目群,学习操作 18个小项目,添加 微信:80709525  备注:小项目

本文内容由互联网用户自发贡献,该文观点仅代表作者本人。本站仅提供信息存储空间服务,不拥有所有权,不承担相关法律责任。如发现本站有涉嫌抄袭侵权/违法违规的内容, 请发送邮件至 sumchina520@foxmail.com 举报,一经查实,本站将立刻删除。
如若转载,请注明出处:https://www.ya58.com/11527.html
